当前位置:首页 >> 新闻中心 >> 工程动态
项目攻坚|岱山交投集团跑出项目“加速度”,全力推进重点项目建设!
来源:岱山蓬莱交投集团 发布时间:2022-04-13 点击量:2450





    开局即决战,起步即冲刺。岱山交投集团超前谋划,靠前发力,把加快重大项目建设作为重要抓手,全力以赴推进项目建设。连日来,各重点项目施工现场呈现出一片热火朝天的景象,施工人员加班加点赶工期、抢进度,奋力实现“首季开门红”。


项目推进按下“快进键”




加快建成一批


    岱山县燕窝山陆岛交通码头及防波堤工程:项目总投资68494万元。目前码头水土部分完成100%,后方陆域回填完成100%,一线候船楼完成95%,计划于今年5月投入试运行。

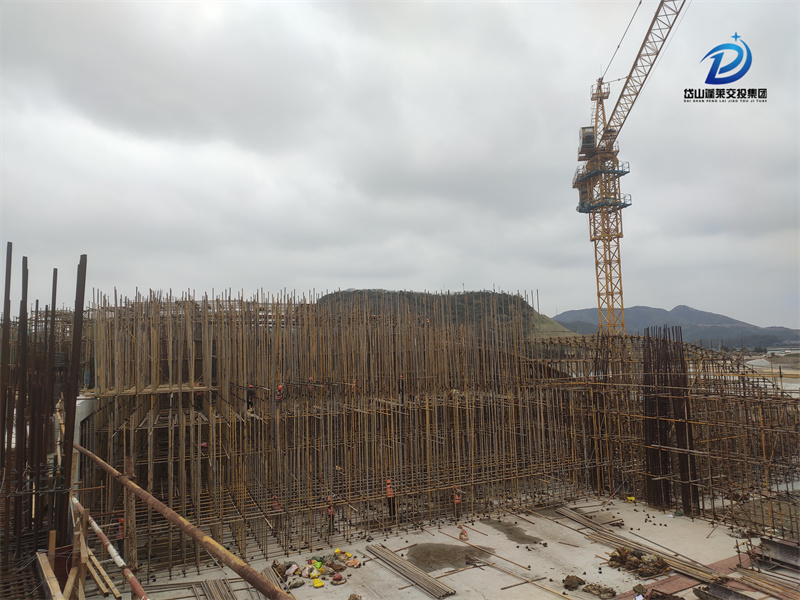

    岱山县燕窝山客运中心工程:项目总投资23138万元。2022年计划投资9138万元,目前完成年度投资3100万元,截止目前已完成矮屋面100%,壳体屋面62%,计划于今年9月投入运行。

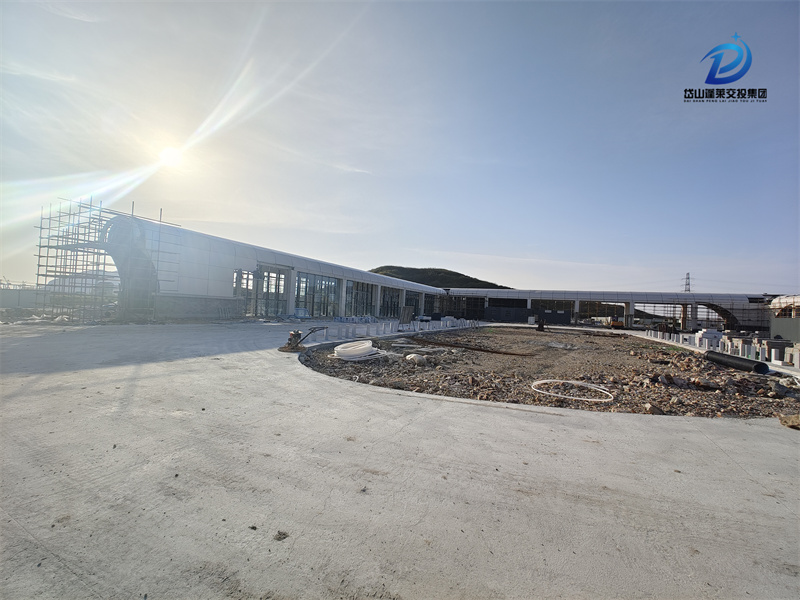

    岱山交通集散中心工程:项目总投资35828万元。2022年计划投资15828万元,目前完成年度投资8100万元,截止目前已完成各楼主体结构、风雨连廊幕墙100%、市政道路81%。计划于今年9月投入运行。

    秀山环岛公路(海岙至九子段)工程:项目总投资9100万元。2022年计划投资4600万元,目前完成年度投资1450万元,截止目前已完成隧道工程76%、路基工程96%。计划于今年10月建设通车。

    岱山县县城旅游配套服务设施提升工程:

    项目总投资10000万元。2022年计划投资5000万元,目前完成年度投资1700万元。

   (1)目前已完成磨心谷地质防护工程锚杆及挂网施工完成80%、观光电梯基础混凝土工程、云梯山道基础工程、花田乐园基础工程、混凝土工程、大鱼广场基础工程、防水工程、土方工程、舟亭广场土方工程、游客服务中心钢结构工程等。计划今年6月投入运营。

   (2)双合石壁景区提升工程,于2021年11月进场施工,目前完成钢结构安装,栈道地板铺装,塘渣清运,计划于5月投入运营。

   (3)秀山滑泥公园工程,目前已完成初设评审、概算编制、初步设计完善待报批,计划今年5月完成EPC招标,10月份投入运营。




加快推进一批


    浙江自贸区北部衢山片区管网设施提升工程:

    项目总投资40000万元。2022年计划投资15000万元,目前完成年度投资3800万元。

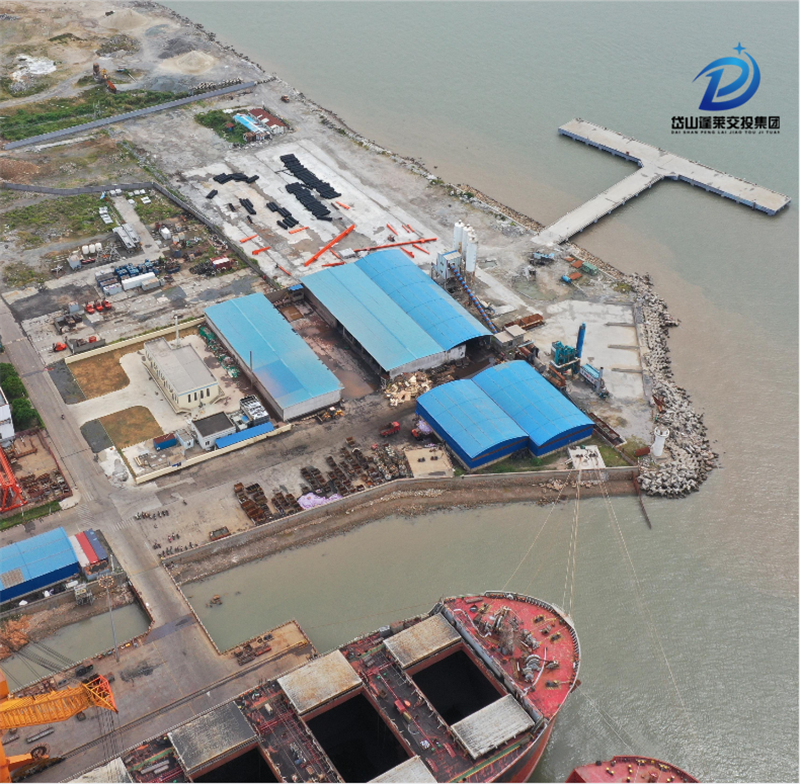

   (1)衢山西长沙至里高涂至外泥螺山公路项目于2021年1月开工建设,目前已完成路基工程100%,桥涵工程100%,完成衢山西长沙公路工程总工程量72%,计划于2022年8月份完成通车。

  (2)岱山县衢山环岛西线潮头门至小黄沙公路,目前正开展招标文件编制,计划于2022年4月完成EPC招标工作。

  (3)衢山岛海事服务基地(一期)工程,目前项目初步设计与概算正在发改、财政部门审批中,项目EPC招投标前期工作正在准备,计划于2023年6月投入使用。


    岱山高亭至石化小区至双峰新城公路工程:

    项目总投资69884万元。2022年计划投资25000万元,目前完成年度投资6600万元。目前已完成隧道工程7%,路基工程7%,计划于2022年底前完成隧道工程的50%,完成高双线至G526三公里接线路基工程。


    岱山县双峰新城体育中心:

    项目总投资56600万元。2022年计划投资15000万元,目前完成年度投资800万元。目前已完成土地划拨手续、继续完善初步设计、编制概算。计划于6月完成EPC招标工作,年底完成地下架空层。




党员干部冲锋一线


    在燕窝山客运中施工现场,集团规划建设部副部长阮嘉磊正在和施工单位沟通工程进度。作为党员干部和项目的负责人,该同志在工程建设期间,每天起早贪黑奔波在项目建设施工现场,与多方单位沟通解决项目缺陷,加班加点,通宵达旦的验算数据和组织会议成了家常便饭。


    在岱山县县城旅游配套服务设施提升工程施工现场,为了项目尽快达到预期目标,仙岛旅投公司工程科全体职工一直坚守在施工一线,随时把控项目的进度、质量、安全,在工程上遇到技术难题也是第一时间沟通各方解决,确保工程各项工序有序推进。


开好局  起好步

    集团按照全年工程建设整体推进计划,逐项落实责任领导、责任人,实行项目清单化,在全体干部员工的共同努力下,到一季度末累计完成投资25550万元(除储备类项目),完成一季度计划的114.12%,实现“首季开门红”。


争分夺秒抢春时,鼓点铿锵施工忙

新的征程已拉开序幕

奋斗是不变的旋律

岱山交投集团将继续铆足虎劲

快速有序推进项目建设
